ここまで進んでいます!宮崎の高速道路

耳川橋完成予想図 長さ424.5m、約4年の年月をかけ平成25年度に完成見込み(日向市美々津)


ここまで進んでいます!宮崎の高速道路

現状

 高速道路は、地域の生活や産業・物流・観光などに必要なだけでなく、「命の道」として、災害時や救急医療時にきわめて重要な役割を果たします。しかし、本県の高速道路整備は全国平均よりもかなり遅れています。(開通率・・・全国67%、宮崎県42%)

取り組み

 そのため県では、北九州市から福岡、大分、宮崎、鹿児島の各県を結ぶ東九州自動車道(全長約436km)および九州横断自動車道延岡線の早期整備を目指して、東国原知事を先頭に全力で取り組んでいます。

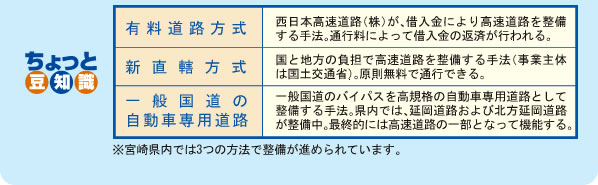

 東九州自動車道は、西日本高速道路(株)が事業を行う有料道路方式、国土交通省が事業を行う新直轄方式、一般国道の自動車専用道路の3つの方法で整備が進められており、宮崎市から延岡市北川町までの区間は、平成25年度の開通を目指しています。
 現在、宮崎市から大分市まで車で約4時間かかりますが、東九州自動車道が完成すれば、約2時間で行くことができるようになります。
 高速道路の早期整備には、県民の皆さんのご協力が不可欠です。県民総力戦で早期整備を目指しましょう。

建設促進地方大会

 また、高速道路ネットワークの早期実現に向けて、今年は10月21日(水)に日向市で東九州自動車道建設促進地方大会を、11月5日(木)に高千穂町で九州横断自動車道延岡線建設促進地方大会を開催します。
 県民の皆さんのご参加をお待ちしています。


 高速道対策局 0985(26)7200

用地の取得など

●現在、重点的に日向〜都農間の用地取得に取り組んでいます。
●用地取得後、高速道路の建設予定地を事前に調査し、埋蔵文化財の保護に努めています。

当面の予定

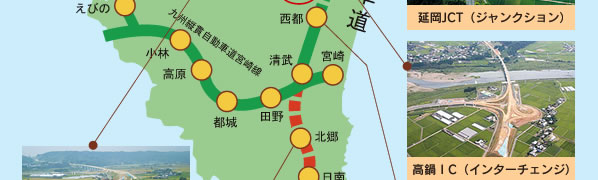

北川〜大分県境
用地取得、トンネル・橋梁等の工事など

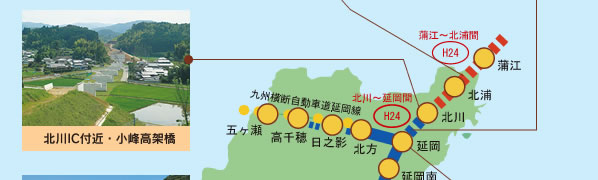

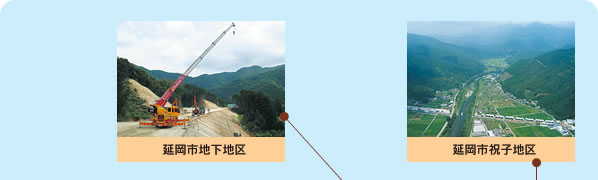

北川〜延岡
用地取得、トンネル・橋梁等の工事など

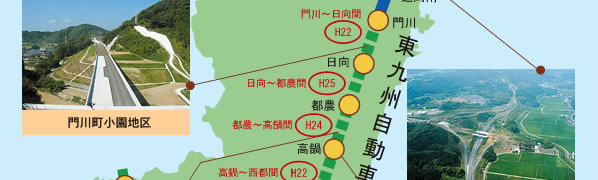

門川〜日向
橋梁等の工事など

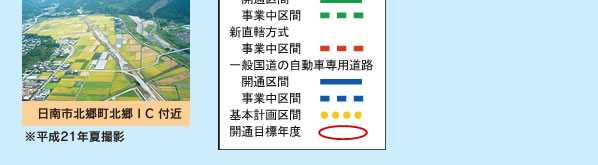

日向〜都農
用地取得、橋梁等の工事など
都農〜高鍋
埋蔵文化財調査、橋梁、土工事など
高鍋〜西都
埋蔵文化財調査、橋梁、土工事など
清武〜北郷
用地取得、橋梁、トンネル等の工事など
北郷〜日南
用地取得、橋梁等の工事など

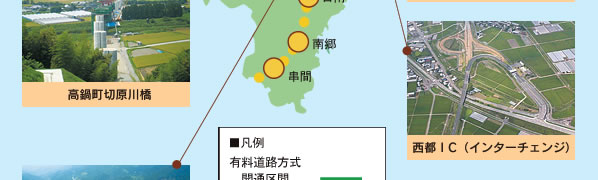

日南〜南郷〜串間〜鹿児島県境
現在基本計画区間となっており、整備計画区間への格上げを目指しています。
高速道路ができるまで
  • 予定路線
  • 基本計画
  • 整備計画
  • 調査
  • 実施計画
  • 事業説明
  • 測量・調査 設計協議
  • 幅杭設置 用地測量
  • 用地買収
  • 文化財調査
  • 工事
  • 完成・開通
img埋蔵文化財発掘調査現場
